Przebudowa i modernizacja szczecińskiej zajezdni Pogodno na finiszu
Na październik zapowiadane są kolejne odbiory robót i testy systemów automatycznego zarządzania kompleksem przy al. Wojska Polskiego. Od początku tego tygodnia zwożone są elementy tokarki podtorowej, w którą będzie wyposażona nowa przestronna hala wzniesiona nad wcześniejszym skrajnym torem objazdowym. Przeczytaj całość na stronie: 24kurier.pl
Opracowanie: "Mirosław Winconek", "24kurier.pl", 23.09.2015
* * *
Plac budowy 21 - 25 września 2015
* * *
Plac budowy 9 - 18 września 2015
* * *
Plac budowy 31 sierpnia - 3 września 2015
* * *
Plac budowy - 28 sierpnia 2015
* * *
Plac budowy - 17 - 25 sierpnia 2015
* * *
* * *
Plac budowy - 3 sierpnia 2015
* * *

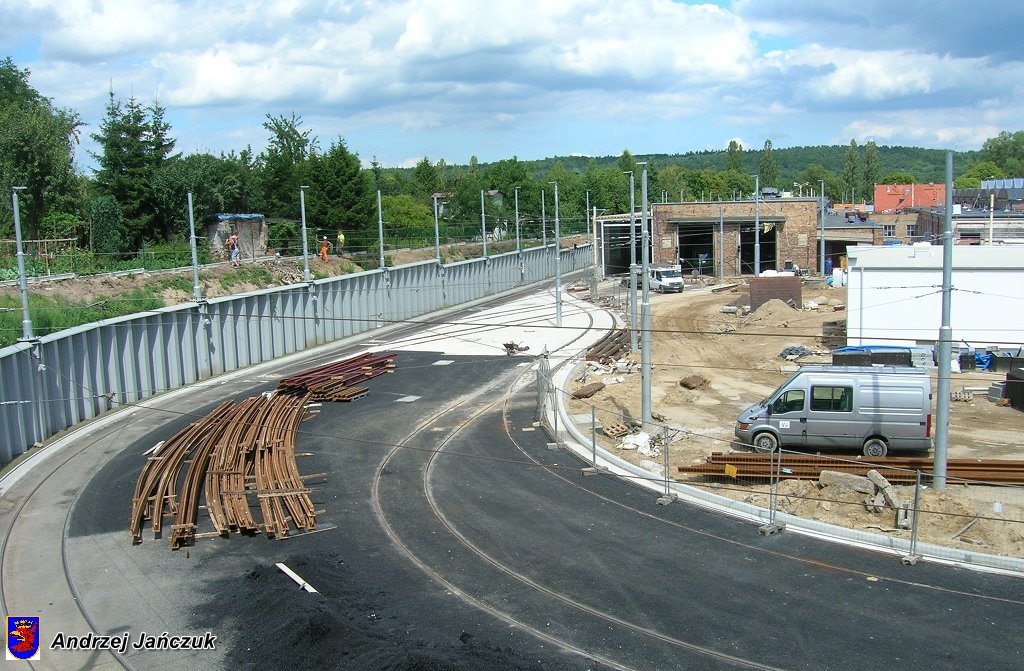

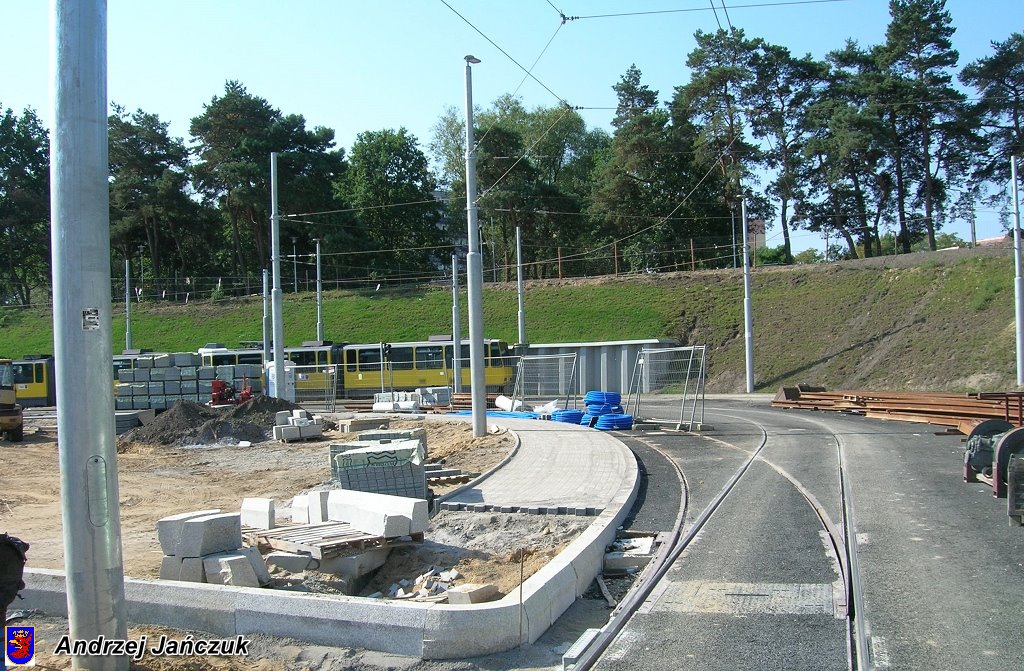

W kompleksie zajezdni Pogodno roboty idą pełną parą. Przed zajezdnią trwają prace przy układaniu torowiska wjazdowego od strony centrum.

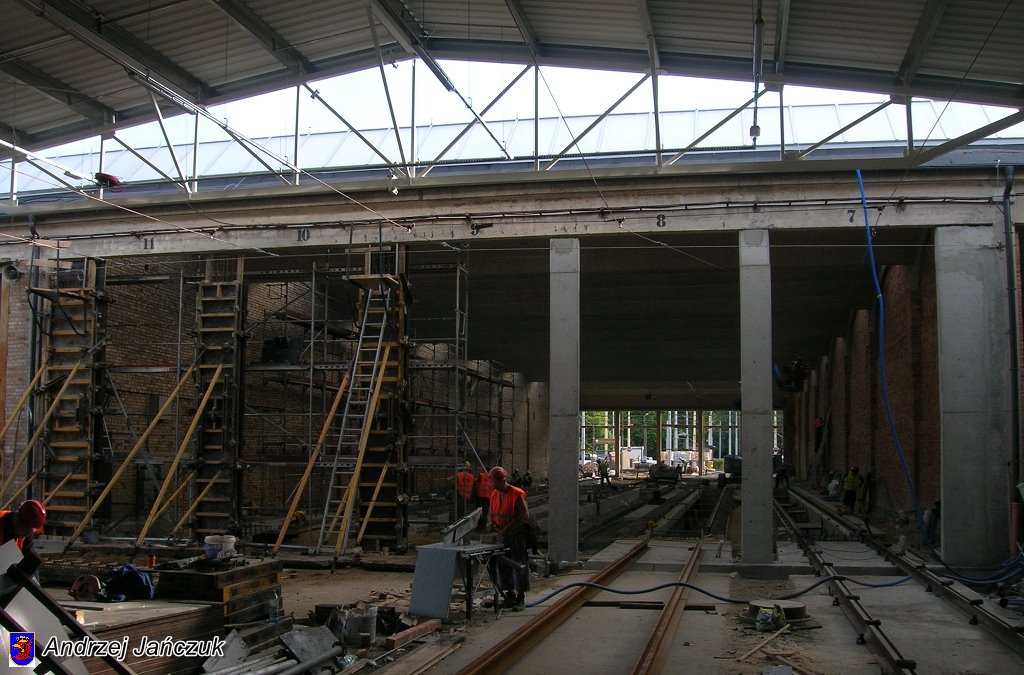

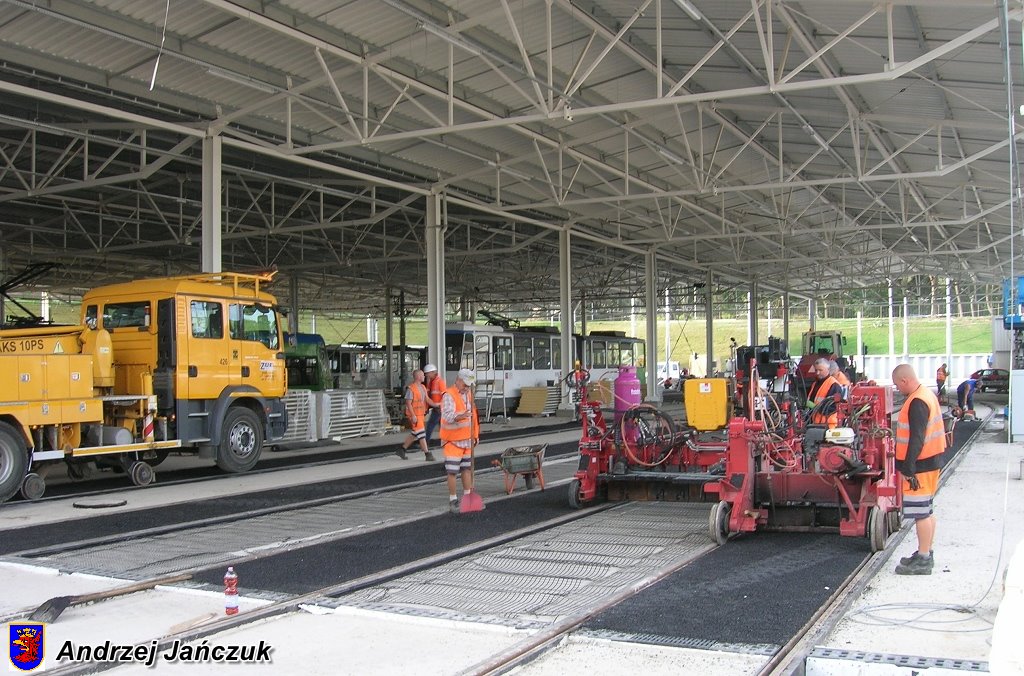

W hali postojowej 8 - 11 wybudowano kanały przeglądowe przystosowane do nowego taboru, a nad nimi ułożono tory. Teraz trwa betonowanie powierzchni hali. Za halą stoi już wiata, gdzie w tej chwili pod nią stoją tramwaje. Również stoi już zadaszona wiata za halą 12 - 16, gdzie kładziony jest podkład betonowy pod torowiska. W części wspomnianej hali jest budowana konstrukcja przyszłego kanału przeglądowego, pozostała część użytkowana jest w codziennej eksploatacji zajezdni.

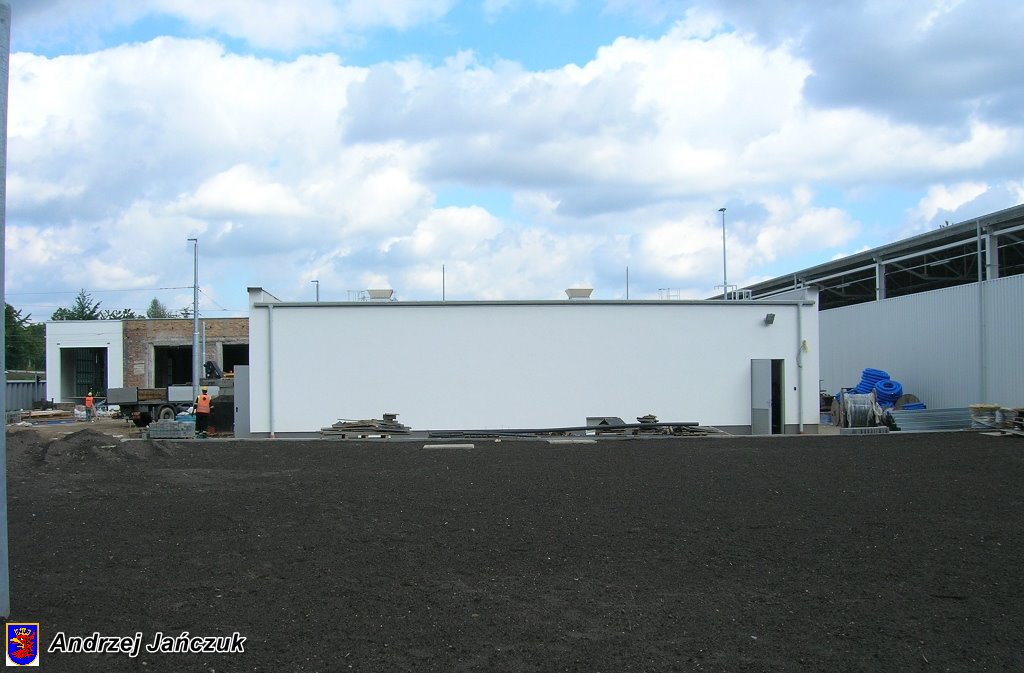

Budynek podstacji zasilającej zajezdnie jest wyposażany w niezbędne urządzenia. W hali dla tokarki podtorowej zostały zamontowane zamówione okna. Niedługo będą kładzione tory.

Wokół budynku administracyjnego trwają prace zabezpieczające mury przed wilgocią. W samym budynku jest wyposażana serwerownia w niezbędne urządzenia. Niedługo kierownictwa i pracownicy zajezdni będą się przenosili do wyremontowanego budynku, z budynku mieszkalnego znajdującego się na terenie zajezdni, który zostanie również wyremontowany.
Trwa też remont magazynku w skarpie od strony centrum, już z frontu obłożono go czerwoną klinkierową cegłą. Powoli wyłania się nowy obraz wyremontowanej ponad 80 letniej zajezdni.
* * *
* * *
Plac budowy - 20 - 27 lipca 2015
* * *
Plac budowy - 13 - 17 lipca 2015
* * *
Plac budowy - 2 - 10 lipca 2015
* * *
